Cuánto gas podrá transportar el Gasoducto Néstor Kirchner a partir del 20 de junio

Está semana comenzó el llenado de una obra clave. El 9 de julio se inaugurará oficialmente. La obra estará completa al 100% en el último trimestre del año

La obra entraría en funcionamiento el martes 20 de junio
20 de junio, 2023 | 06:25 PM

Buenos Aires — Este martes, 20 de junio, el Gobierno argentino celebró el comienzo la maniobra de llenado del Gasoducto Presidente Néstor Kirchner. Es un pasó clave hacia la inauguración del gasoducto Néstor Kirchner, obra que permitirá transportar el gas no convencional que se produce en Vaca Muerta hacia la provincia de Buenos Aires, y que ocurrirá oficialmente el próximo 9 de julio.

La habilitación será por tramos, siete en total hasta llegar al 9 de julio. Desde Transportadora Gas del Sur (TGS), la empresa encargada de la operación del ducto, explicó cómo se lleva este proceso: “Lo primero que hay que hacer es extraer todo el aire que el caño tiene y después, paso a paso, ir presurizándolo en los 560 kilómetros que tiene el gasoducto. Va a requerir unos 25 millones de metros cúbicos de gas y es una tarea que va a demandar desde que empieza la inyección en el momento inicial hasta el momento final que el caño queda totalmente presurizado del orden de los 30 días”, declaró el CEO de la empresa en un evento organizado por el portal Econojournal.

El 9 de julio, el gasoducto ya estará en funcionamiento pero no estará completo al 100% su capacidad de transporte. Para eso, deben concretarse la puesta en marcha de tres plantas compresoras.

Fuente: Secretaría de Energía y Enargas

Detalles del Gasoducto Néstor Kirchner

            • Permitirá incrementar la producción de Vaca Muerta (segunda reserva de gas no convencional del mundo) y transportarlo a los centros de consumo.
            • El Gobierno estima que el gasoducto permitirá un ahorro de US$4.200 millones al año por sustitución de importación de combustibles.
            • Con la incorporación de las plantas compresoras de Salliqueló y Tratayén podrá transportar 21 millones de metros cúbicos de gas por día.
            • En las próximas semanas, el Ministerio de Economía avanzará con la licitación del segundo tramo del gasoducto, que unirá Salliqueló y San Jerónimo en Santa Fe y completarán 39 millones metros cúbicos de gas por día, ampliando en un 30 por ciento los gasoductos troncales.
            • Financiamiento: en mayo del 2023, la obra del gasoducto Néstor Kirchner requirió de inversiones por $318.037 millones, para terminarla exigirá $361.301 millones. A partir de esa fecha, el incremento de la capacidad actual de transporte de gas será de 11 millones m3/día y un ahorro anual de divisas de US$2.249 millones.

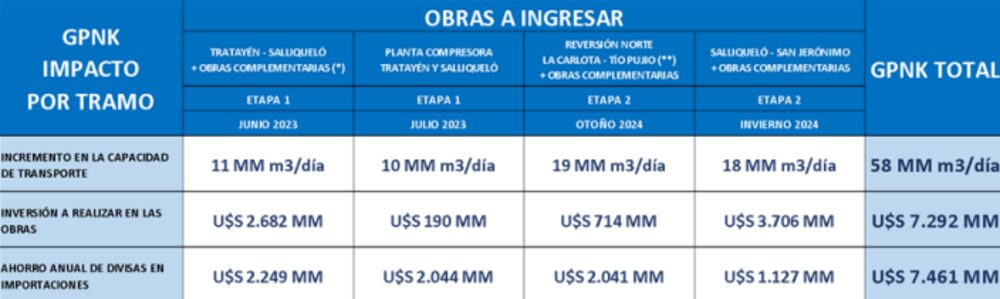

Capacidad de transporte, inversión y ahorro
VER +
Fusión Bunge-Viterra podría quedar bajo la lupa de Defensa de la Competencia

El Gobierno prevé que la obra estará lista al 100% en noviembre de este año. Para llegar a ese porcentaje restante, Enarsa informó que corresponde principalmente completar los trabajos de recomposición de pista, completamiento mecánico de instalaciones no requeridas para la puesta en funcionamiento de forma segura y confiable, entre otras tareas.

PUBLICIDAD

Pero falta también el inicio de la operación de plantas compresoras. Son tres y están previstas para octubre y noviembre de este año:

            • L12 R1: Planta Compresora Tratayen – Octubre de 2023
            • L12 R2: Planta Compresora Salliqueló – Noviembre de 2023
            • L7 R5: Planta Compresora Mercedes – Octubre de 2023

Para julio, Energía asegura que a la capacidad de transporte se sumarán 10 millones de m3/d en julio, otros 19 millones m3/d (otoño del 2024) y otros 18 millones m3/d (invierno del 2024), para llegar a un total de 58 millones m3/d y un ahorro de divisas de US$7.461 millones.

VER +
Gasoducto Vaca Muerta: todos los detalles de la obra clave del Gobierno argentino
